无人机抛绳 电动装置运人 甘肃定西供电公司快速消除线路缺陷

发布时间:2021-12-03 10:32


  11月29日,在330千伏临巩一线停电检修现场,国网定西供电公司输电运检中心检修人员首次利用“无人机+电动升降装置”技术完成地线断股危急缺陷处理。


  随着冬季负荷高峰期的到来,330千伏临巩一线作为刘家峡电厂水电送出的重要通道,确保线路安全可靠运行显得尤为重要。日前,该线路运维人员在进行日常巡视时,发现在108号铁塔小号侧约150米处两侧地线断股,断股钢丝散股下垂长达3米,因107-108为一大跨越档,若不及时处理,在受力摆动等因素的持续作用下可能导致地线持续散股造成导地线短接引起线路故障停运,带来大量电量损失并造成恶劣的社会影响。该公司输电运检中心检修人员通过细致的现场勘察及缺陷复核,结合缺陷位置、缺陷发展情况对可选的作业方式进行了分析讨论,最终决定利用330千伏临巩一线阻波器拆除停电机会,采用无人机+电动升降装置对地线进行全张力预绞丝修补。

  无人机抛绳配合电动升降装置可安全、高效、精准的将检修人员升至缺陷位置,即可以节省作业人员体力,又提高了检修效率。为确保此次消缺的顺利进行,该公司输电运检中心在线路停电前组织检修人员在实训基地模拟线路上进行了多次针对性训练,从无人机操控配合、电动升降装置使用、地线绑扎修补等方面对检修人员进行培训,最终根据人员技能掌握情况选拔出由“老班长”赵兴伟带队的8人检修小组。

  “线路已停电、两侧接地线已挂接,可以开始消缺工作,现场安措一定要做到位,确保人员安全。”工作负责人孙雪雷向检修小组下达了开工指令。检修当天,雪后初晴,良好的能见度及温暖的阳光给消缺工作带来便利。

  “这是输电运检中心首次采用这种消缺方式,为满足主牵引绳及后备保护绳受力要求,我们专门提前安排人员选好位置埋设了两组地锚,现场实测地线高度大概是37米,考虑到绳索对导地线进行大包,无人机得挂着牵引小绳上升到100米左右抛绳才能满足要求,需要无人机飞控手有较高的操控水平,所有人员都得默契配合。”检修小组负责人赵兴伟介绍说。

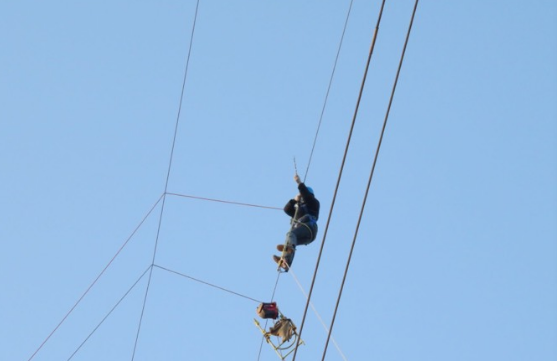

  在主牵引绳及后备保护绳安装完毕后,作业人员带着检修移位梯头及预绞丝乘坐电动升降装置垂直上升来到地线断股位置,利用梯头转移换位后手脚麻利的将散股地线进行整理缠绞,并对接头位置使用预绞丝进行了补强。因修补人员在三四十米的高空只能依靠梯头进行移动,全身无法借力,只有依靠手臂的力量来回移动作业,对人员体力消耗非常大。李昶一边调整着自己的位置,一边提醒地面配合人员利用绳索进行作业配合,在全员的通力配合下,仅用了2个小时就完成了地线修补作业,圆满完成消缺任务。

  随着近年技术革新,以无人机及电动升降装置为代表的实用、便利的辅助设备不断投入到线路运维工作中,给线路巡视、检修工作带来了极大的便利,该公司通过不断尝试及实训,全面优化、不断创新,越来越多新式作业方法投入到日常检修工作中,以安全、高效的检修方式推进检修水平、检修质量的进一步提升,为输电线路稳定运行及电力保障提供有力支撑。
